QUINTAS DE RANCHO ARRIBA

Anteproyecto de urbanización · Rancho Arriba, San José de Ocoa

Quintas de
Rancho Arriba

Treinta y seis quintas de montaña, de unas 100 tareas cada una, entre bosques y junto al Río Yuna. Las vías, la electricidad, el drenaje y el tratamiento de aguas ya están diseñados.

322 hade terreno
36quintas
25.8 %de área verde común
18.5 kmde vías

Imagen ilustrativa generada con IA a partir del trazado del anteproyecto

La visión

Una comunidad de quintas dentro del bosque

Una ladera de 322 hectáreas en la Cordillera Central se convierte en 36 quintas privadas, unidas por caminos que siguen las curvas del terreno y rodeadas de áreas verdes que se conservan.

Cada quinta tiene frente a una vía, energía eléctrica y un sistema de saneamiento que protege el río. El diseño parte del terreno real: la mensura oficial, el relieve, las cañadas y las lluvias medidas en la zona. Así, cada decisión de ingeniería queda justificada y documentada.

Ver cómo se diseñó

Naturaleza primero

El 25.8 % del terreno queda como área verde común: franja del río, cañadas, reserva ecológica y pendientes fuertes.

Quintas amplias

De 48 a 127 tareas, con promedio de 93 tareas, frente a vía y huella construida máxima del 3 %.

Vías y servicios

18.5 km de calles con derecho de vía de 14 m, drenaje pluvial, red eléctrica y alumbrado.

Agua que vuelve limpia

Tanque interceptor en cada quinta y planta de tratamiento con humedal antes de devolver el agua al río.

El proyecto en cifras

Datos del anteproyecto

322.22hectáreas según la mensura oficial
36quintas con frente a vía
3,340tareas en quintas
25.8 %de área verde común
18.54 kmde vías internas
911–1,387 mde altitud sobre el nivel del mar
US$ 15.7 Minversión estimada de urbanización
14meses de obra programados

Ubicación y terreno

Parcela 92-B, Rancho Arriba

Distrito Catastral 02, provincia San José de Ocoa, República Dominicana.

La parcela es una ladera continua que sube desde la ribera del Río Yuna, al oeste y al norte, hasta una cumbre de 1,387 m en el noreste. Tiene 475 m de desnivel y una pendiente media de 23 %. El estudio hidrológico identificó 52 cañadas (20.7 km) y 9 cuencas, que se respetan como áreas verdes.

Superficie por rango de pendiente, en hectáreas.

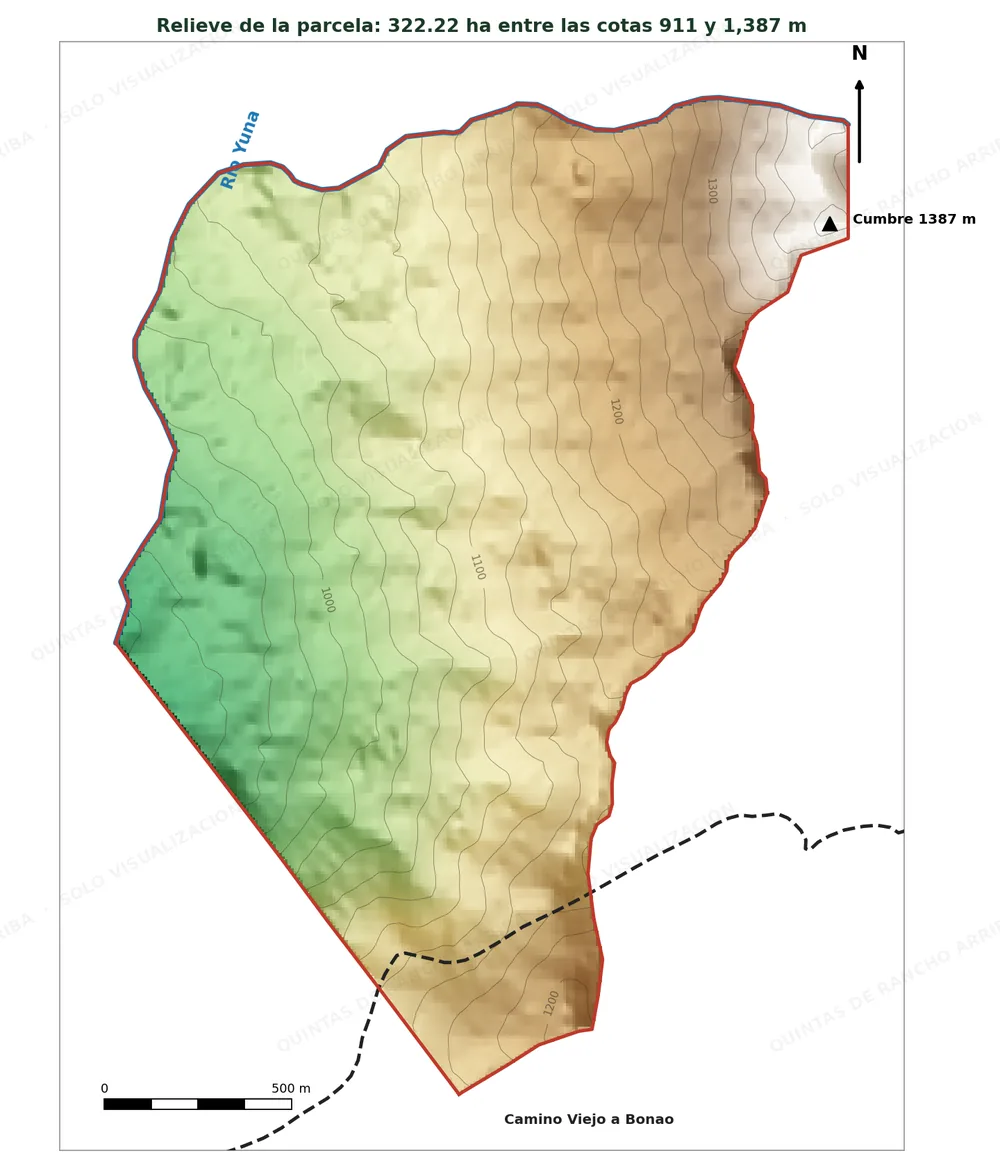

Relieve de la parcela
Relieve de la parcela y cumbre al noreste

Ingeniería paso a paso

Del terreno real al anteproyecto

Cada etapa usa los datos de la anterior. Toque cualquier imagen para verla completa.

01

Mensura y perímetro

Se partió de la mensura oficial de la parcela: 322.2151 ha georreferenciadas en coordenadas UTM.

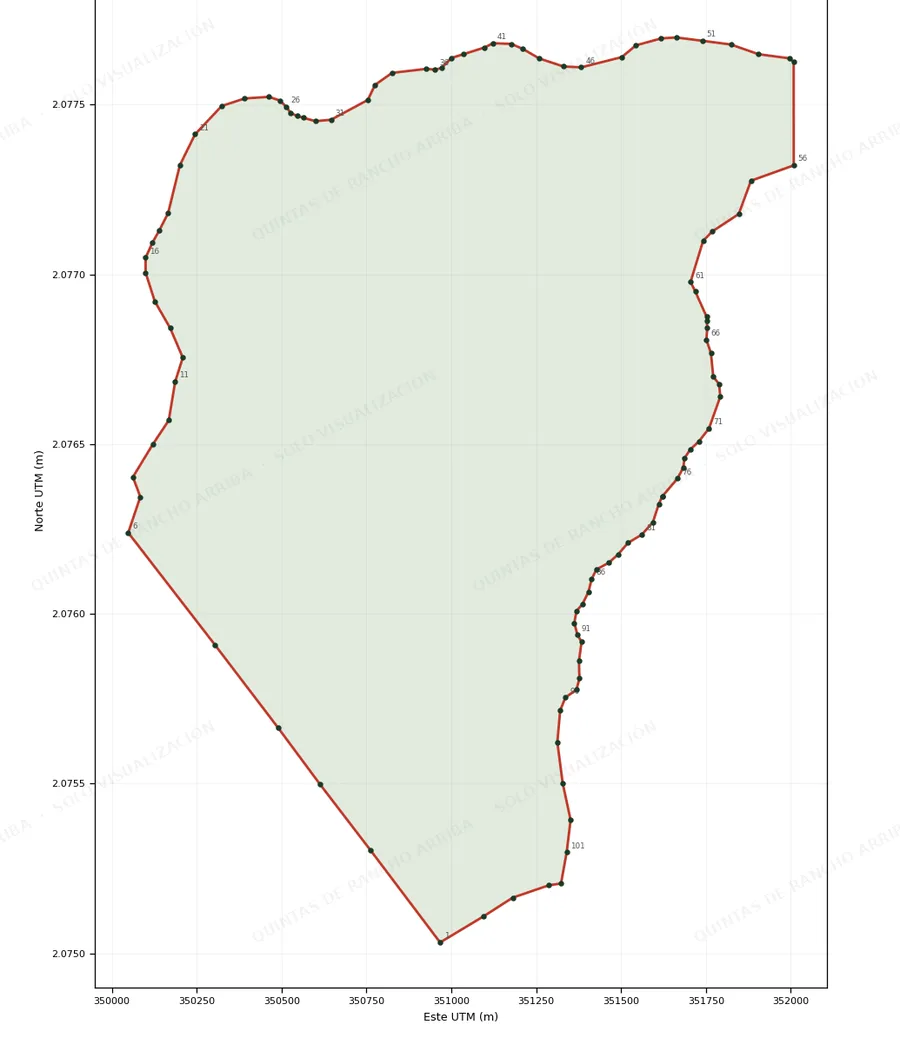

Perímetro
02

Relieve y curvas de nivel

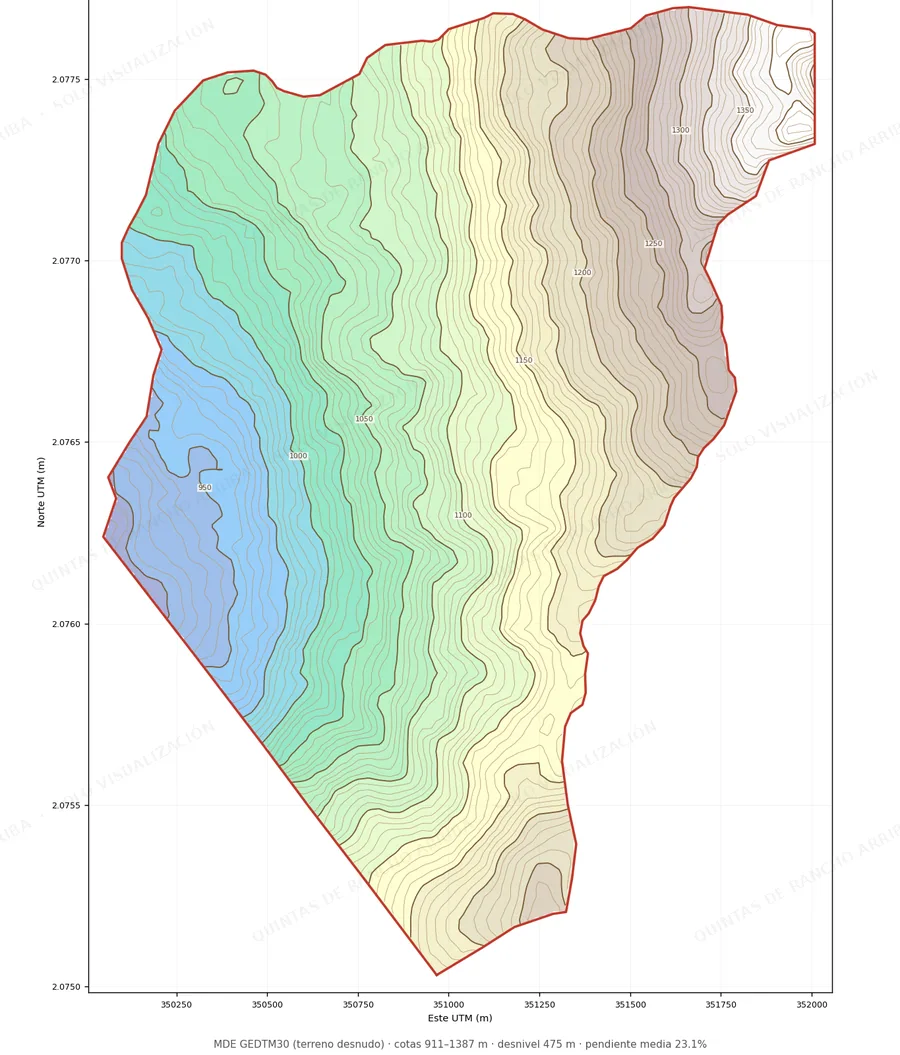

Se compararon modelos de elevación y se generaron curvas de nivel cada 5 m para todo el terreno.

Curvas de nivel
03

Pendientes

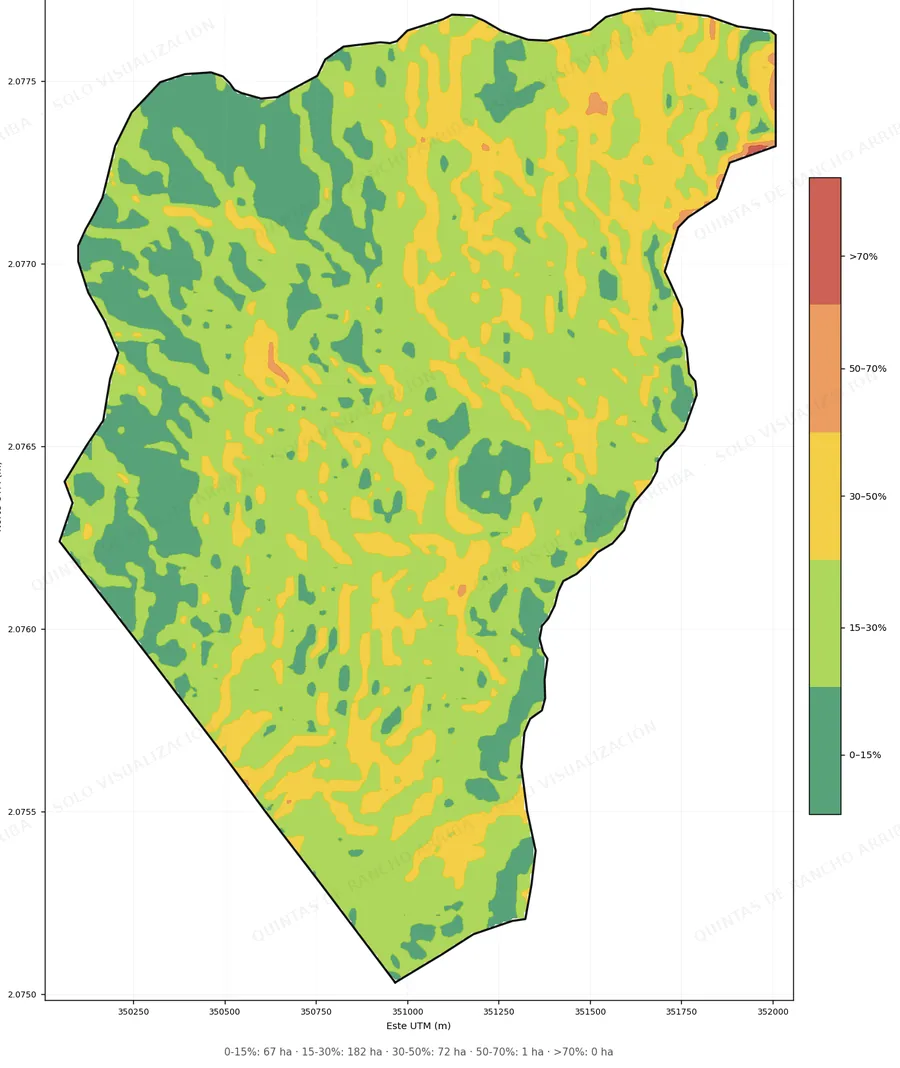

El mapa de pendientes separa lo construible de lo que se protege: 67 ha bajo 15 %, 182 ha entre 15 y 30 % y 72 ha entre 30 y 50 %.

Pendientes
04

Hidrología

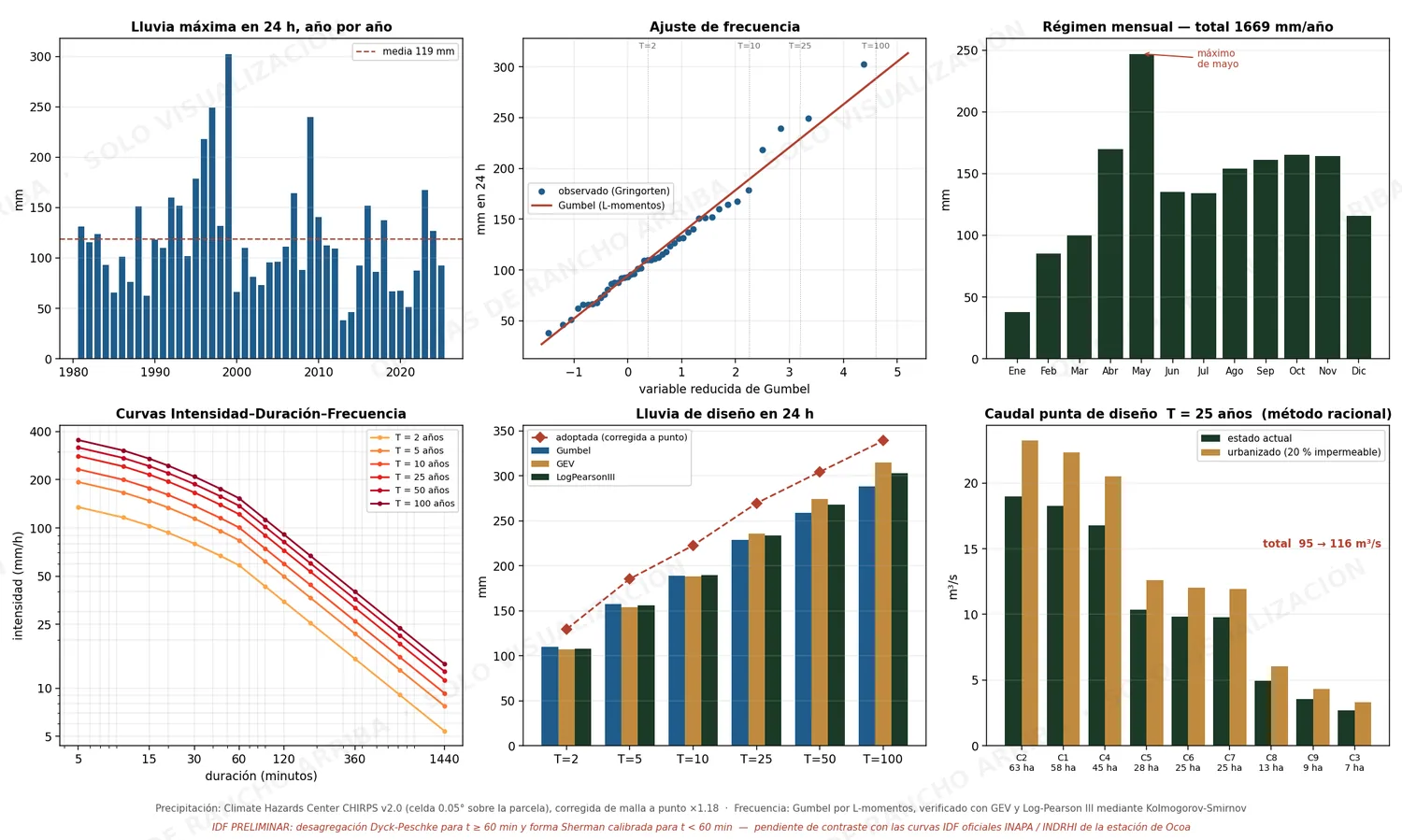

Cañadas, cuencas y lluvias medidas definen dónde van las alcantarillas y cuánto caudal deben pasar (hasta 16 m³/s).

Estudio hidrológico
05

Red vial

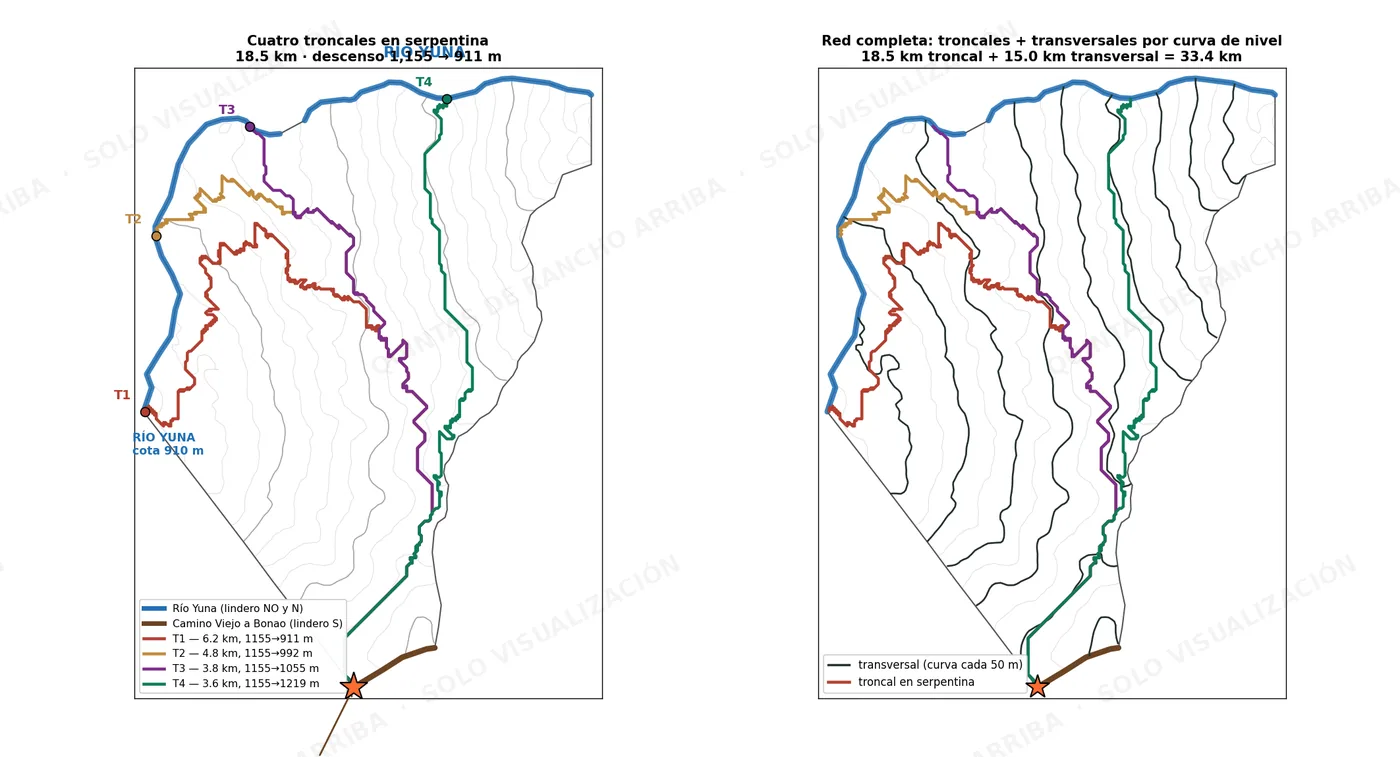

Vías horizontales por las curvas de nivel y vías de cruce por las lomas, con derecho de vía de 14 m y 31 curvas en horquilla.

Red vial
06

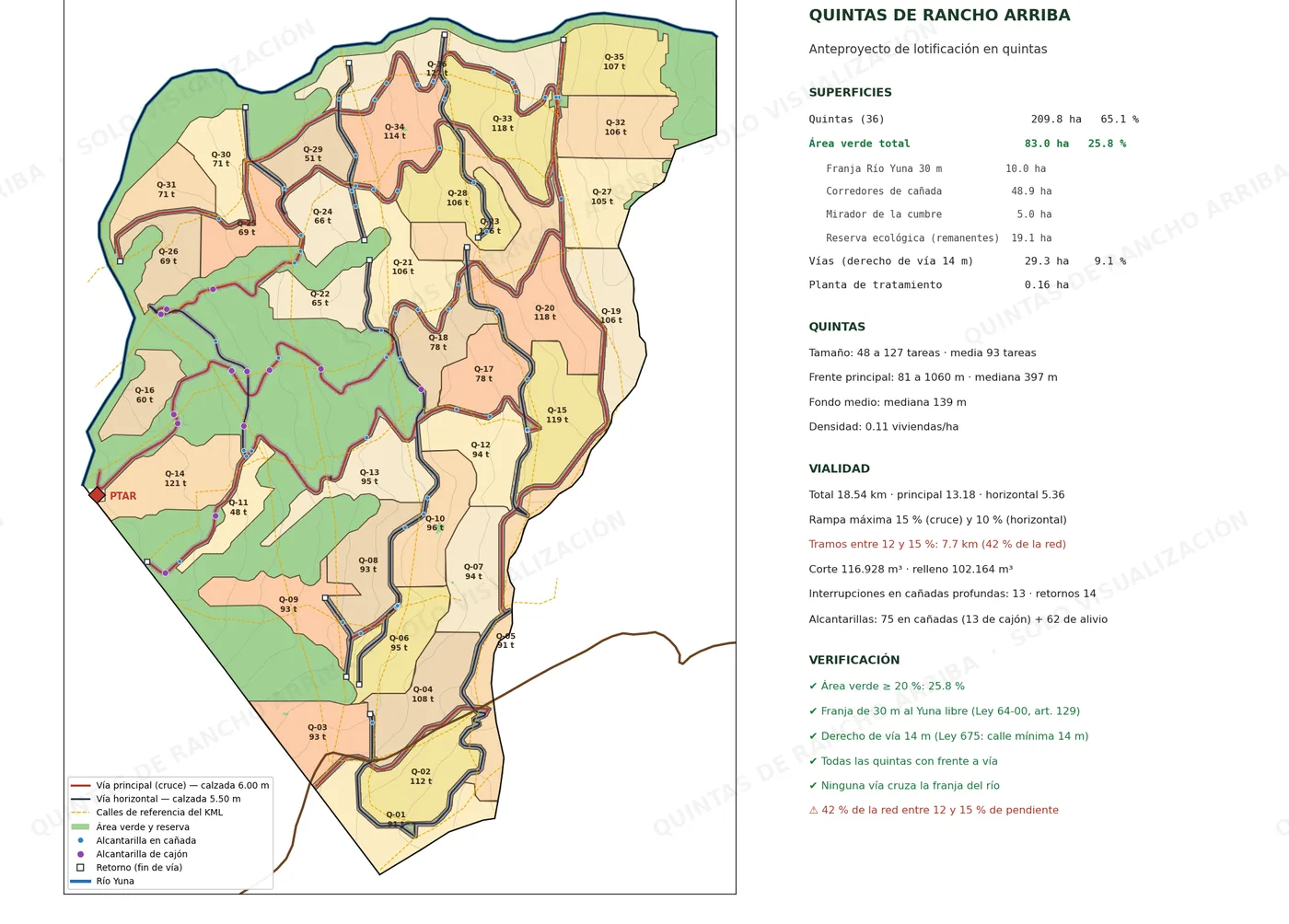

Lotificación

36 quintas de unas 100 tareas, todas con frente a vía, y 25.8 % del terreno como área verde común.

Lotificación
07

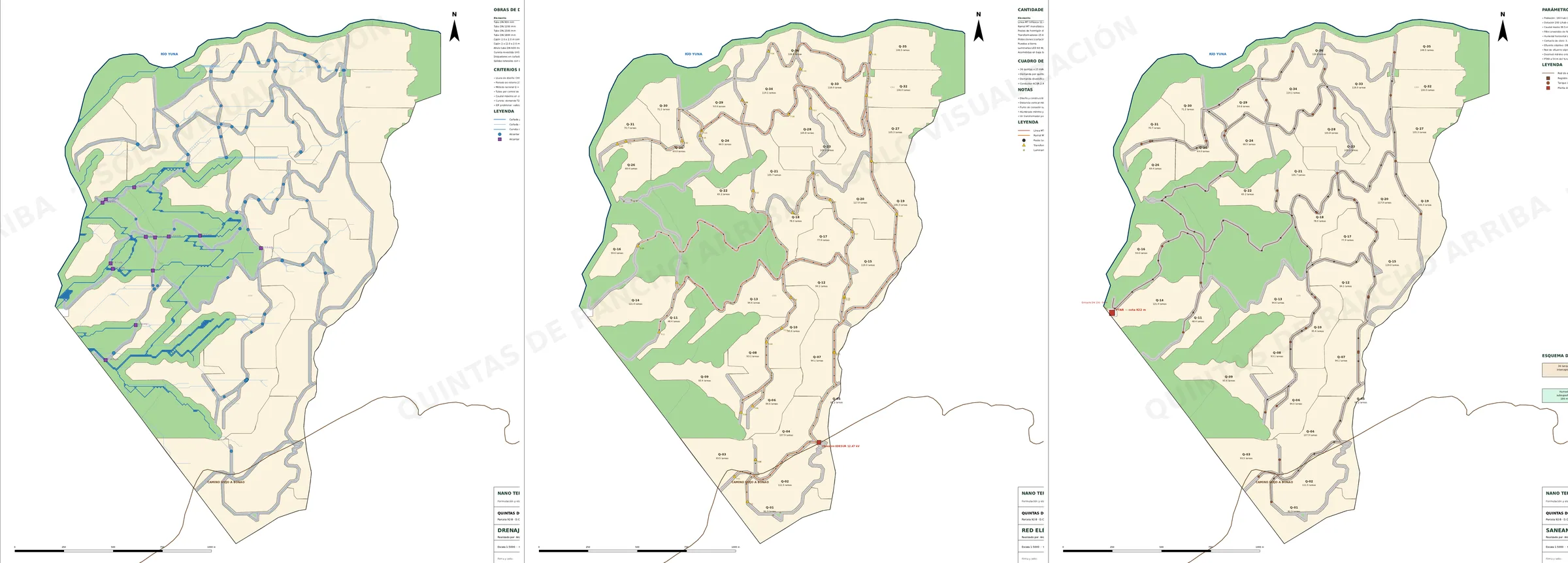

Servicios

Drenaje pluvial, red eléctrica de media tensión y saneamiento con planta de tratamiento, cada uno con su memoria de cálculo.

Servicios
08

Modelo 3D y presupuesto

Con las cantidades de obra se armó el presupuesto por capítulos y un modelo tridimensional para revisar el conjunto.

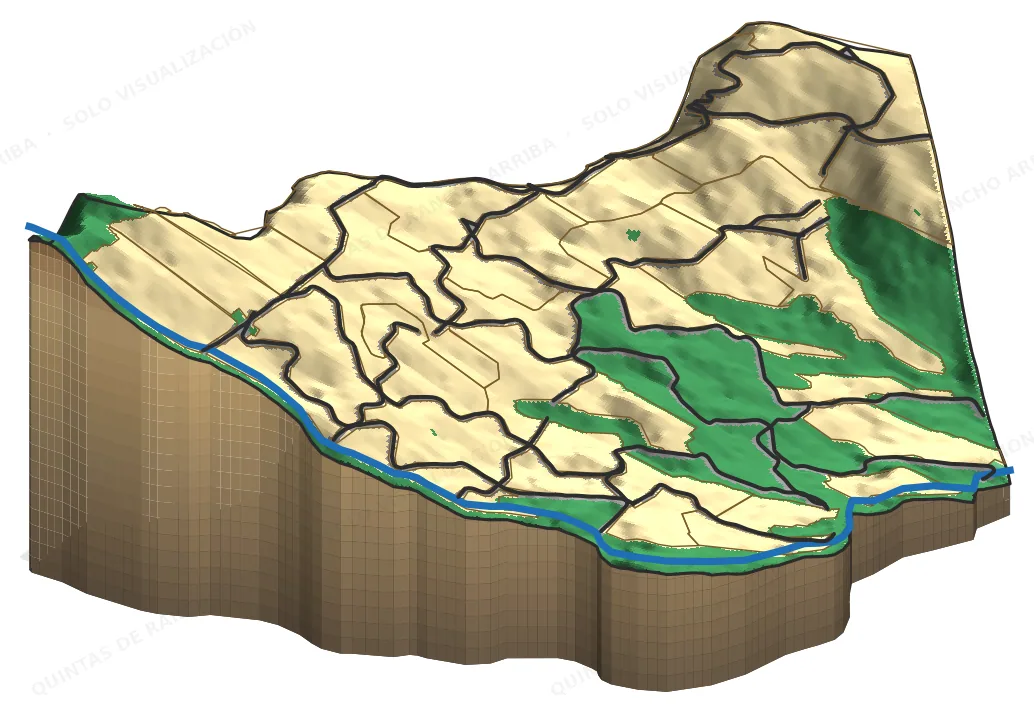

Vista 3D

Las quintas

36 quintas, cada una con frente a vía

Las quintas ocupan 210 ha (65 % del terreno). El reglamento limita la huella construida al 3 %, fija retiros y prohíbe la tala en pendientes fuertes.

92.8tareas en promedio
48–127tareas por quinta
3,340tareas en total

Toque una columna para ordenar. El enlace de cada quinta la abre en el recorrido 3D.

Tamaño de las quintas
Distribución del tamaño de las quintas
QuintaTareasHectáreasFrente (m)Vía de accesoCota mín. (m)Cota máx. (m)Pendiente media (%)

Infraestructura

Todo lo que la quinta necesita, diseñado

Vialidad

  • 18.54 km de calles
  • 10.5 km en asfalto y 8.1 km en losa de hormigón en rampas fuertes
  • Derecho de vía de 14 m
  • Corte de 119,449 m³ y relleno de 138,691 m³

Drenaje pluvial

  • 75 alcantarillas de tubo de 0.90 a 1.80 m
  • 13 alcantarillas de cajón
  • 62 alivios de cuneta
  • Caudal máximo de diseño 16.0 m³/s

Red eléctrica

  • 11.3 km de media tensión 12.47/7.2 kV
  • 287 postes y 36 transformadores de 25 kVA
  • 66 luminarias
  • Demanda de diseño 173 kVA

Saneamiento

  • Tanque interceptor en cada quinta
  • Red de 11.3 km y 142 registros
  • Planta con filtro anaerobio y humedal de 199 m²
  • Diseño para 247 habitantes, 39.5 m³/día

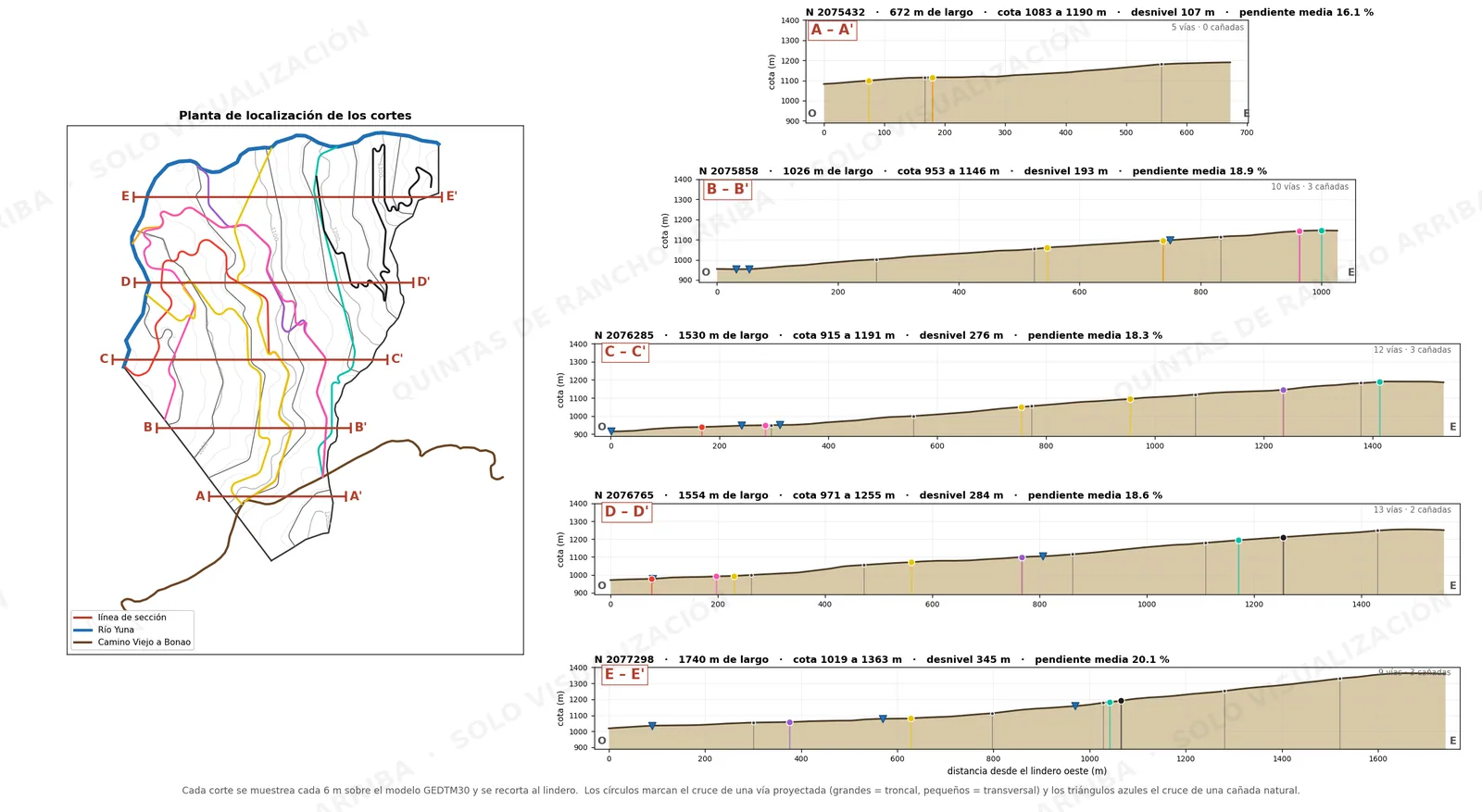

Secciones del terreno
Secciones transversales del terreno usadas para definir el concepto vial

Inversión

Presupuesto de urbanización

US$ 15,711,988total general con indirectos e ITBIS
RD$ 918,208,597a tasa de 58.44 RD$/US$

Costo directo por capítulo

Precio por tarea que recupera la urbanización

Sin incluir el valor del terreno, repartido entre 3,340 tareas vendibles y con comisión y gastos de venta.

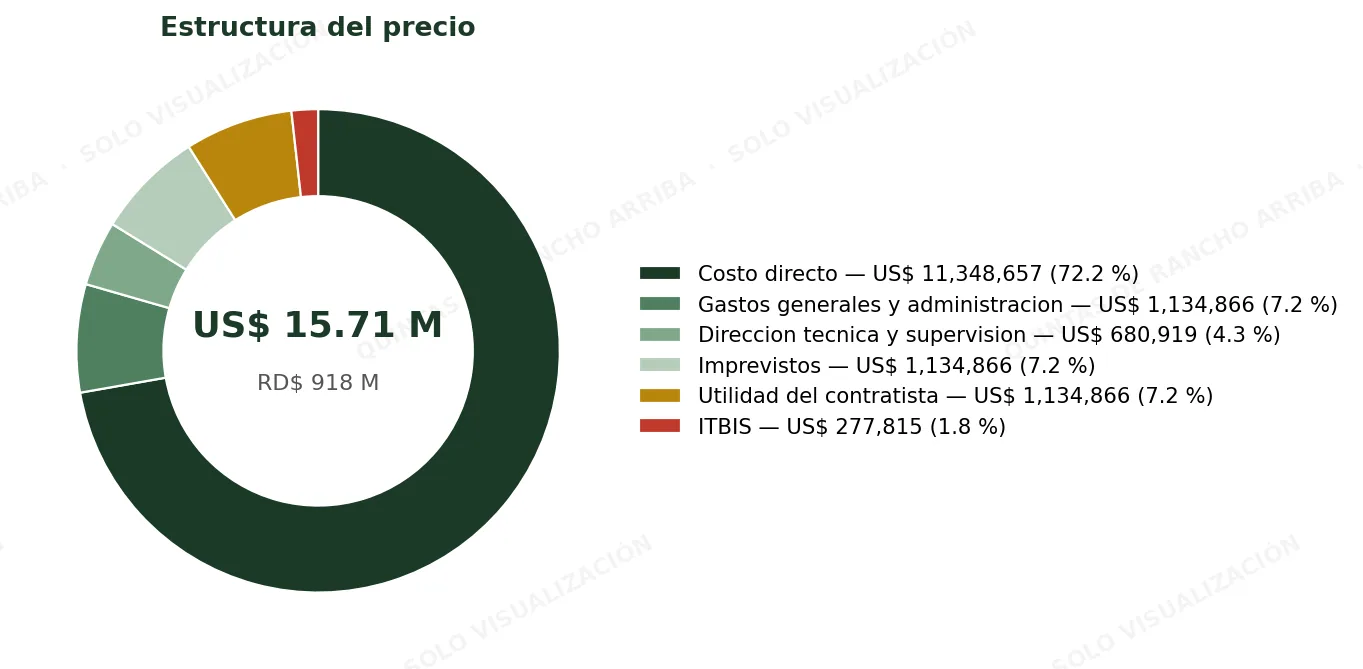

Estructura del precio
Estructura del total: costo directo, indirectos e ITBIS

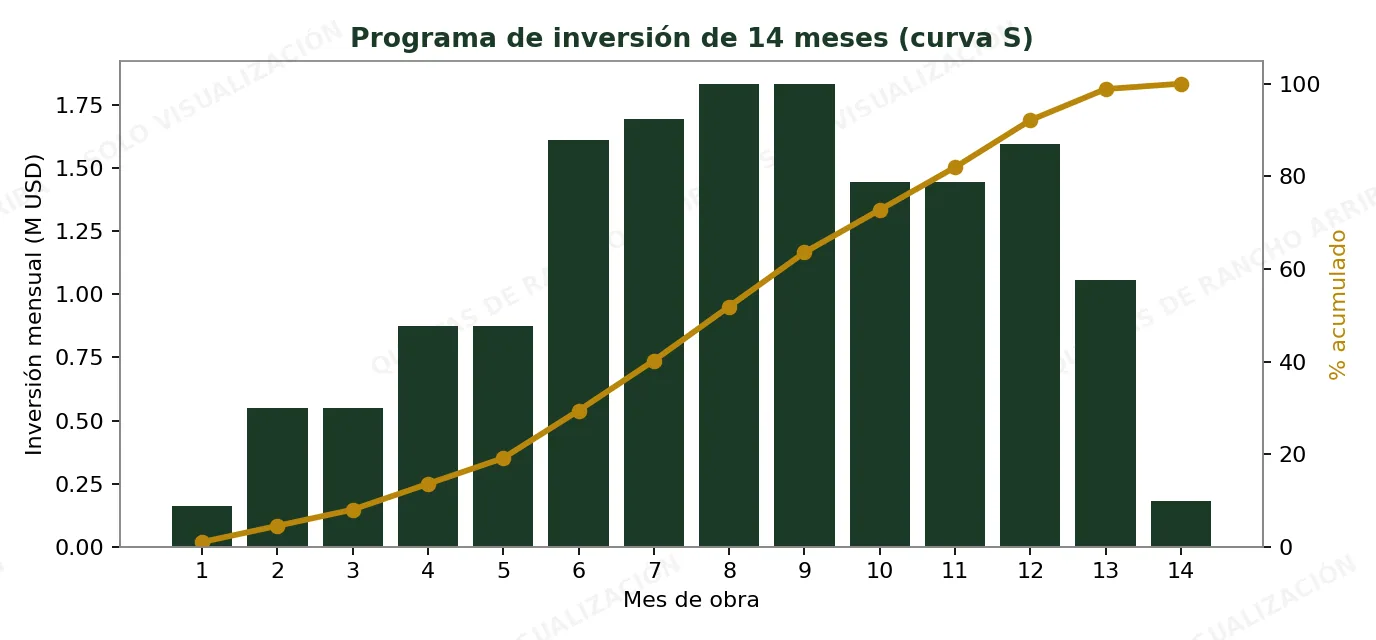

Curva S
Programa de inversión de 14 meses (curva S)

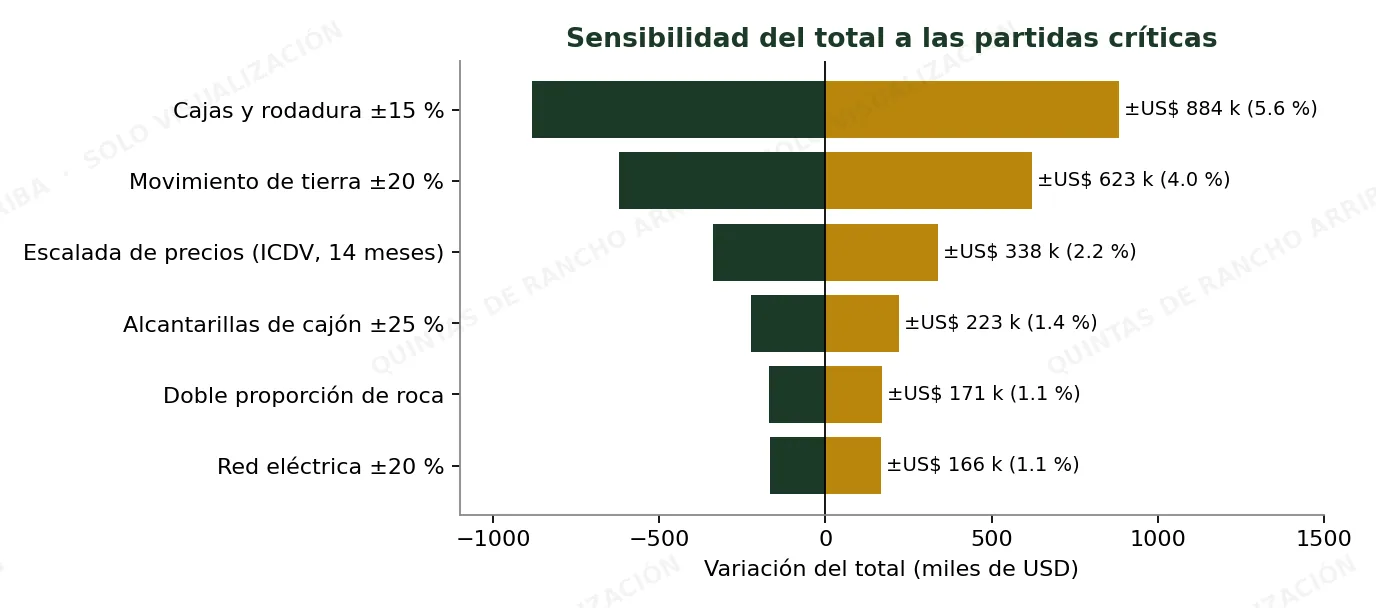

Sensibilidad
Sensibilidad del total a las partidas críticas

Fuentes de precios

Estimado clase 3 según la práctica AACE 18R-97 (precisión esperada de −15 % a +25 %). Las partidas de clase D deben sustituirse por cotizaciones firmes antes de licitar.

Marco normativo

Diseñado dentro de la norma

El anteproyecto se revisó contra las leyes y normas dominicanas que aplican a urbanizaciones, ambiente, agua, electricidad y registro inmobiliario.

Ley 64-00 de Medio Ambiente

Franja de protección de 30 m en ambas márgenes del río, sin lotes ni vías. Estudio y autorización ambiental.

Ley 368-22 de Ordenamiento Territorial

Certificación de uso de suelo municipal antes del proyecto ejecutivo (reglamento, Decreto 396-25).

Ley 675 de Urbanización

Ancho mínimo de calle de 14 m: todas las vías tienen derecho de vía de 14 m.

Ley 176-07 y normas municipales

Aprobación municipal y área verde mínima: el proyecto deja 25.8 %.

Ley 108-05 de Registro Inmobiliario

Mensura de subdivisión y amojonamiento georreferenciado de las 36 quintas.

Ley 5852 de Aguas Terrestres

Cañadas y río sin ocupación; una sola descarga de agua tratada.

Normas ambientales de descargas

Planta diseñada para DBO₅ y sólidos suspendidos de 30 mg/L o menos; pozos filtrantes prohibidos.

Normas de INAPA y MOPC

Dotación de 200 L por habitante al día; espesores de sub-base, base, asfalto y losa según las especificaciones del MOPC.

Ley 125-01 de Electricidad y normas de EDESUR

Red de 12.47/7.2 kV, postes de 35 pies, protecciones y puesta a tierra.

Ley 147-02 de Gestión de Riesgos

Obras de cruce para 25 años de periodo de retorno; nada construido en cauces.

Ley 160-21 y reglamento R-001

Diseño estructural de cajones, cabezales y planta en el proyecto ejecutivo.

Ley 11-92 y Norma General 07-2007

ITBIS del 18 % sobre el 10 % del valor del contrato de construcción.

Documentos del proyecto

Consulte el anteproyecto completo

Memoria descriptiva, planos, presentación y presupuesto, disponibles para consulta en línea.

Los documentos se muestran solo para consulta: no se ofrecen archivos para descargar.

Recorrido 3D del proyecto

Recorrido 3D

Vuele sobre el proyecto terminado

Vías, quintas, casas, río y red eléctrica sobre el relieve real del terreno. Gire, acérquese y active los límites de cada quinta.

Las texturas del modelo son ilustrativas. El trazado de vías, quintas y límites corresponde a los planos del anteproyecto.

Abrir el recorrido 3D
